通辽项目进行时丨京能国际通辽238万千瓦风电基地项目配套220kV线路工程跨越西辽河河道施工顺利完成
时间:2024-04-18

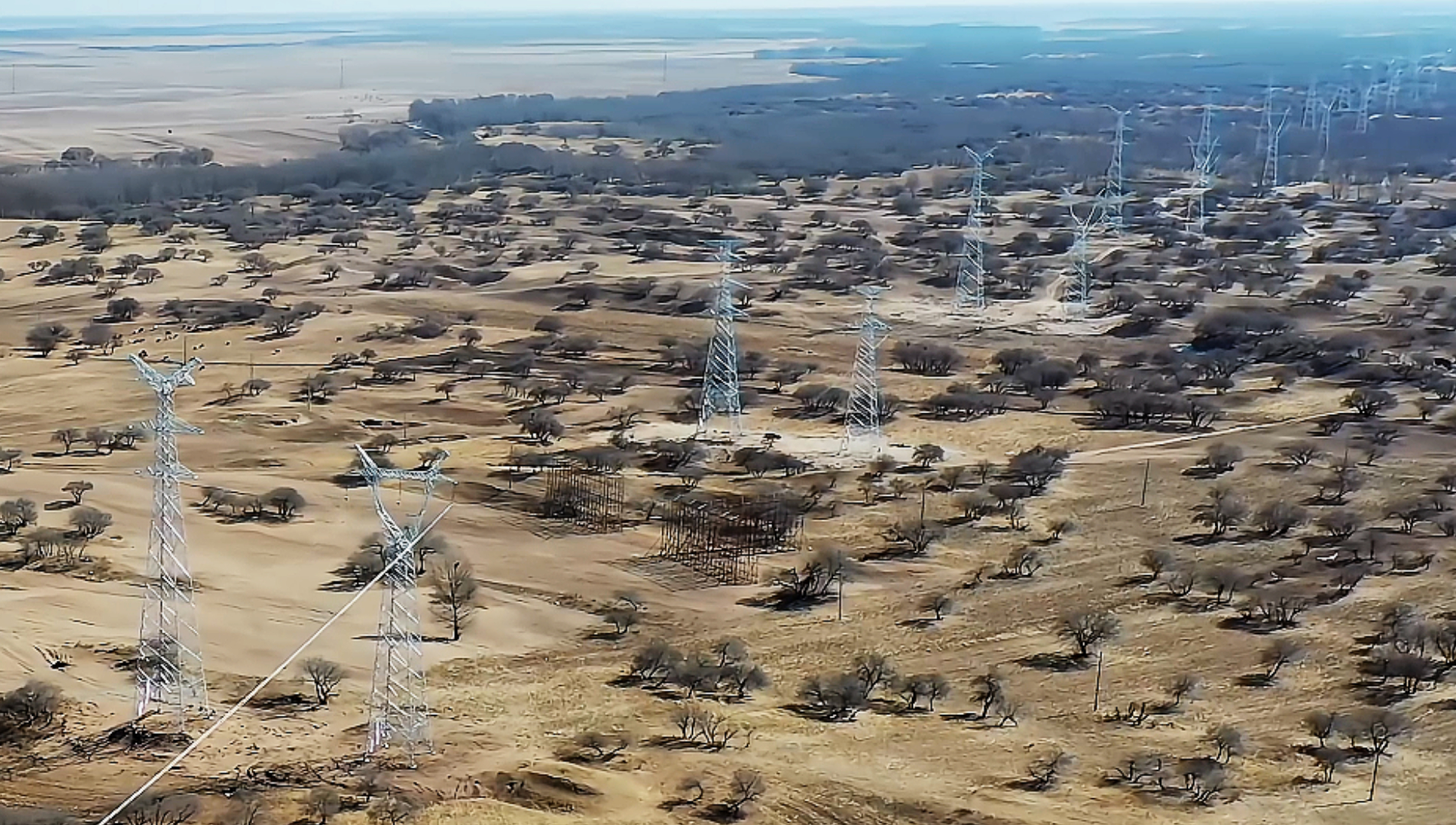

4月18日09点20分,随着大林风电场至高林屯汇集站220kV线路跨西辽河工程导线展放及附件安装完毕,标志着京能国际通辽238万千瓦风电基地项目配套220kV线路工程的又一个控制性施工节点顺利完成。




本次施工内容为大高线148至152号塔位导线展放及附件安装,跨越点位于科左中旗门达镇四合村东北侧,作业工期2天,共投入22名施工人员、4名管理人员。为确保施工作业安全顺利实施,项目部提前部署,积极与水务部门联络,办理施工许可手续、编制应急预案,严把机械、材料入场关,为本次跨越施工进行了充分准备。

通辽238万千瓦风电基地项目配套220kV线路包含输电线路3条,全长315公里(含220kV电缆7公里),新建铁塔1114基,路径涉及13个乡镇、59个行政村,共计跨越铁路5次、高速公路2次、省道13次、河流2次,钻越国网500kV线路3处、220kV线路15处,跨越66kV线路18处,需对6处国网220kV电力线路进行停电改造。

该配套220kV线路是制约通辽238万千瓦风电基地项目如期完成建设任务的重难点工程,面对征地难度大、安全风险高、施工工期紧、钻跨越点数量多等客观因素,项目部与各参建单位高效配合,形成工作合力,加快推进各项施工手续办理,做好、做足、做细各项施工准备,为线路工程顺利推进提供了有力支持。




下一步,项目部将继续协同220kV线路工程各参建单位,紧盯目标,狠抓安全管理,科学施工、绿色施工、文明施工,快马加鞭继续推进220kV线路工程建设进度,确保京能国际通辽238万千瓦风电基地项目顺利投产运行。(作者:通辽138工程项目部 杨温都苏
